미소태양광발전소 [299.085KW]

관리자   |   2025-11-05

본문

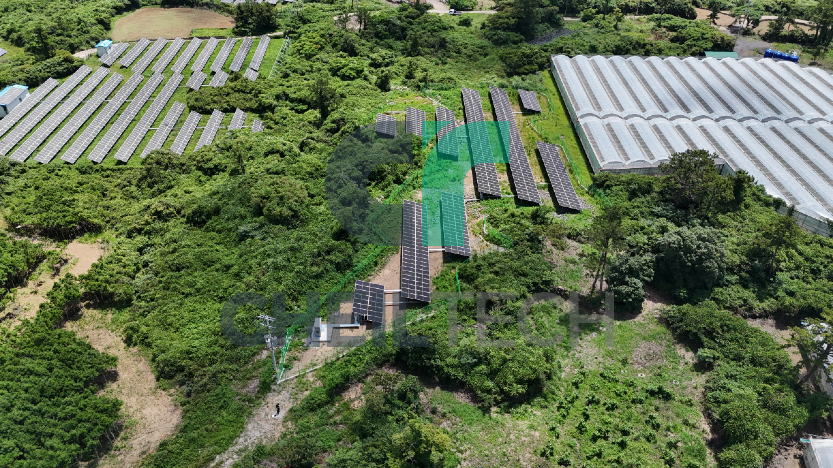

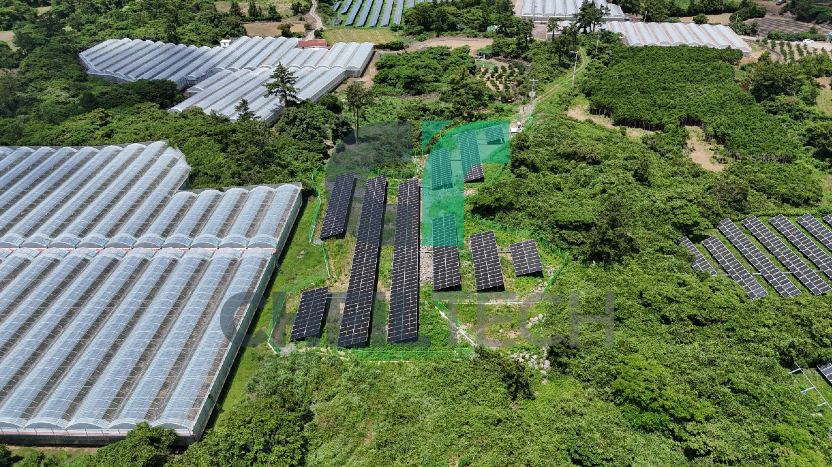

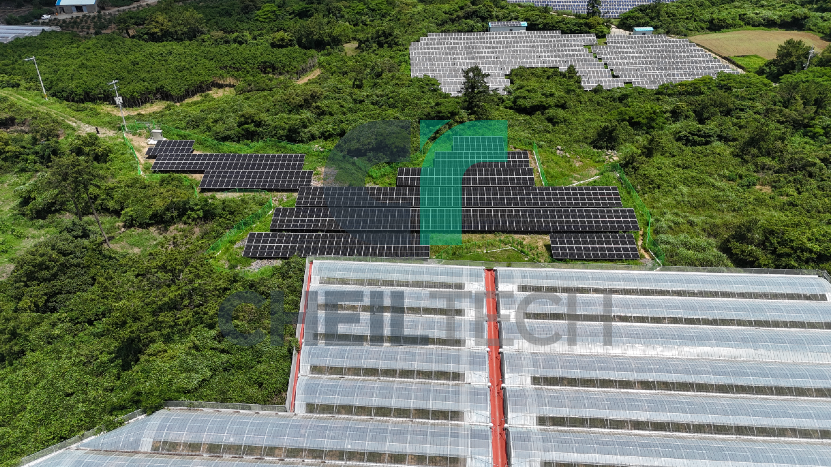

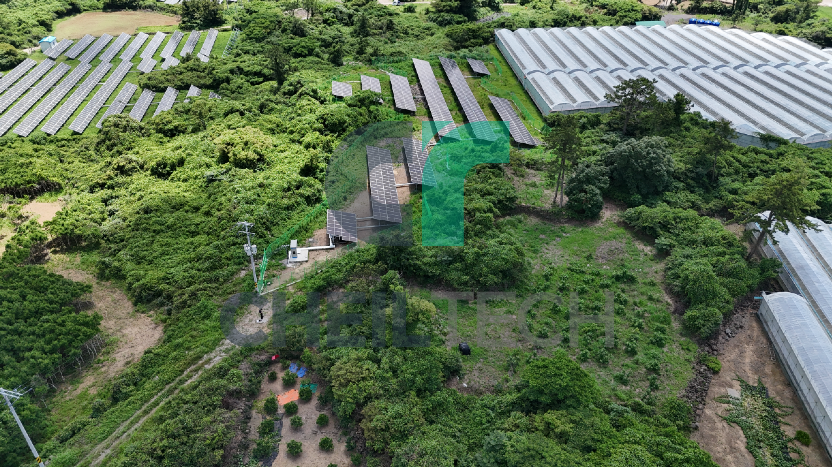

제주도 제주시 한경면 고산리

★ 진행현황 ★

-발전사업허가일 : 2020.09.01 (만료일 : 2026.02.28)

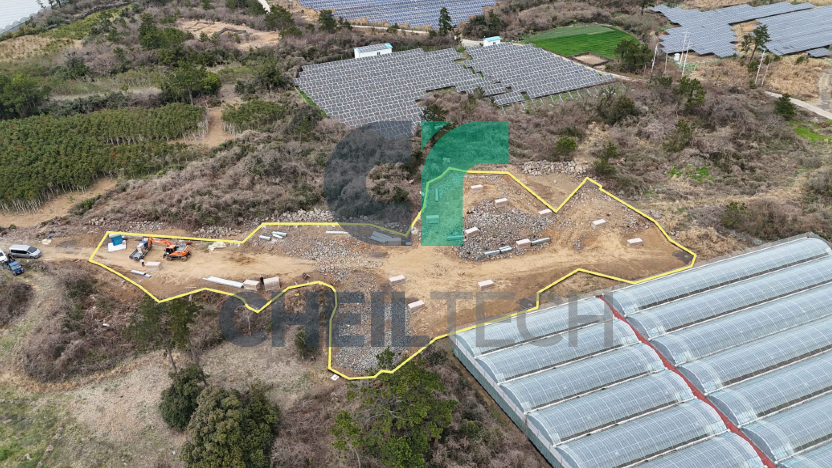

-개발행위허가일 : 2020.07 (만료일 : 2026.02)

-PPA접수일 : 2025.02.19

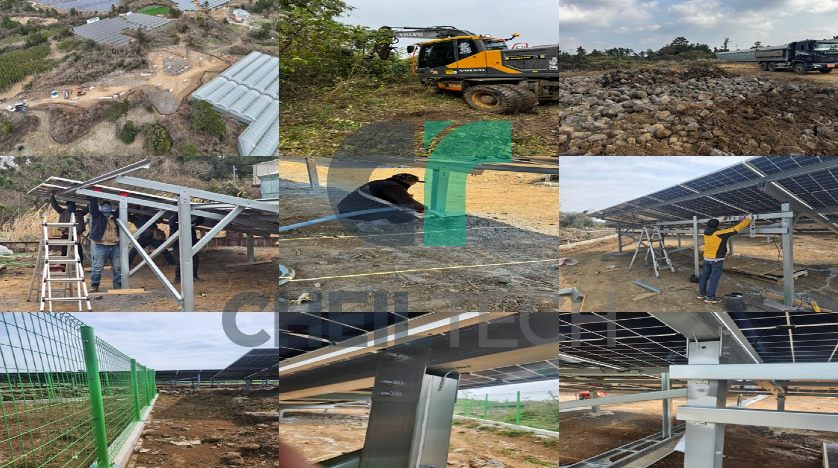

-공사계획신고 : 2025.02.27 수리 完(2025.03.21~2025.05.23)

-사용전검사 : 2025.07.01 完

-사업개시 : 2025.07.23 完

-개발행위준공 : 2025.07.01 完

-PPA계약일 : 2025.07.02

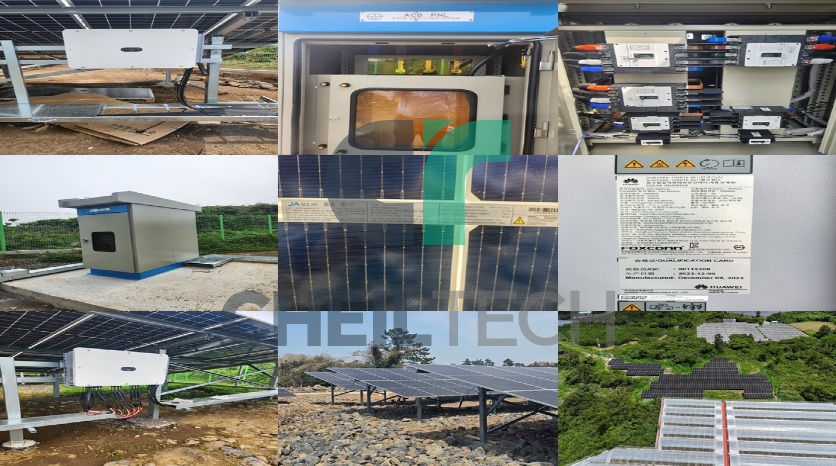

-설비확인 : 2025.07.22~2025.11.10 完
SMP 평균 (2026.08.29)

141.18

최대 179.38원 / 최소 100.93원

REC 평균(2026.04.02)

70,265

최대 77,300원 / 최소 63,300원
